河北唐县科瑞数智储能项目涉嫌未批先建:无土地手续即开工

发布时间:2026-06-28 文章来源:每日新闻

近日,记者在保定市唐县白合镇西唐梅村调查发现,科瑞数智新能源200MW/400MWh独立储能电站项目在未办理土地、规划、施工等法定手续的情况下已进场施工,现场同时存在土石方违规倾倒、运输车辆超载未苫盖等问题,与全国“安全生产月”排查整治风险隐患的相关要求形成明显反差。

文章配图-1

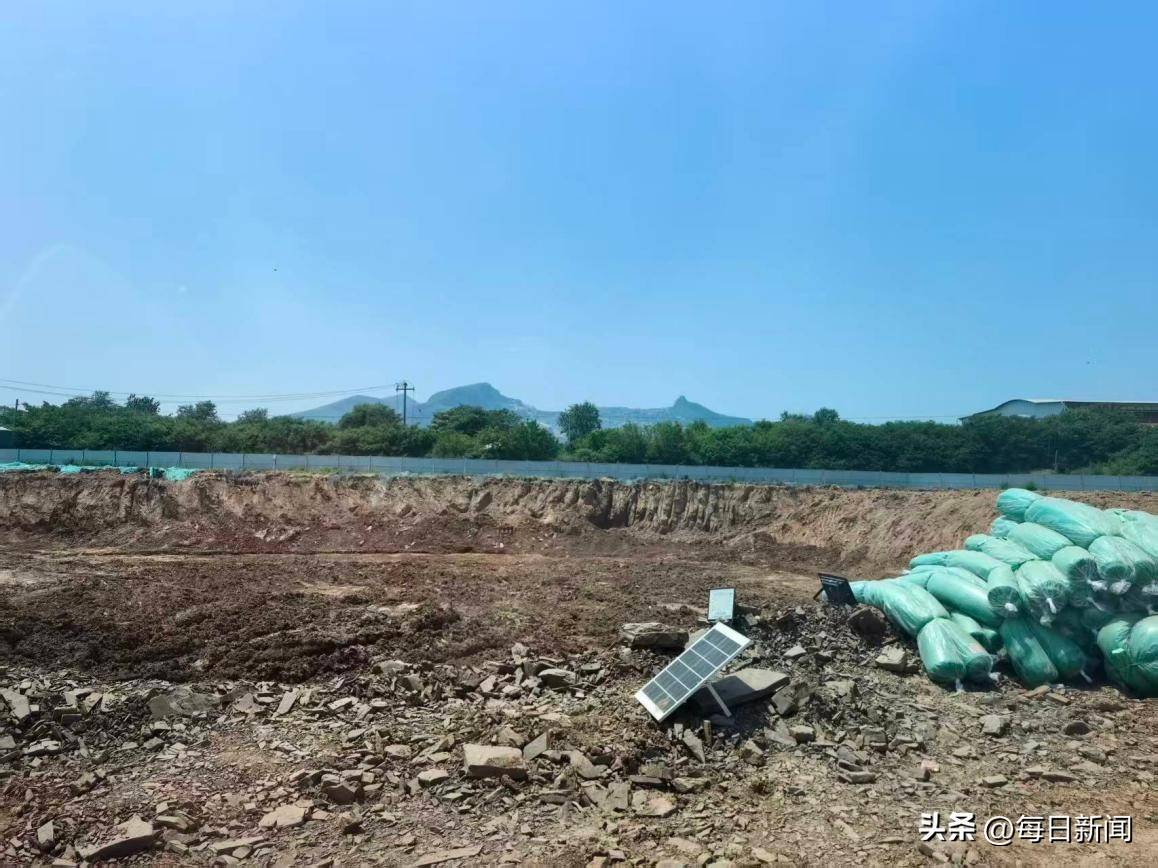

项目施工现场

项目总投资5.2亿元 6月刚完成EPC中标公示

公开招标信息显示,该储能项目由唐县科保新能源科技有限公司投资建设,规划容量为200MW/400MWh,共配置40套5MW/10MWh储能系统,同步新建一座220kV储能升压站,项目资金为自筹资金,总额5.2亿元,招标折合单价约为1.3元/Wh。

审批手续方面,该项目已于2025年11月26日取得唐县行政审批局固定资产投资项目备案(唐行审建备字〔2025〕173号);2026年4月17日取得保定市行政审批局核与辐射类环评批复(保行审环评辐字〔2026〕16号);220kV送出线路工程项目亦同步获得保定市行政审批局核准。2026年4月1日,项目EPC工程正式发布招标公告;6月16日中标结果公示,中国建筑第二工程局有限公司与河北吉川工程技术咨询有限公司组成的投标联合体以4.18亿元中标,折合单价约1.045元/Wh。

现场已实质性施工 土石方违规倾倒、超载运输问题突出

文章配图-1

项目施工现场

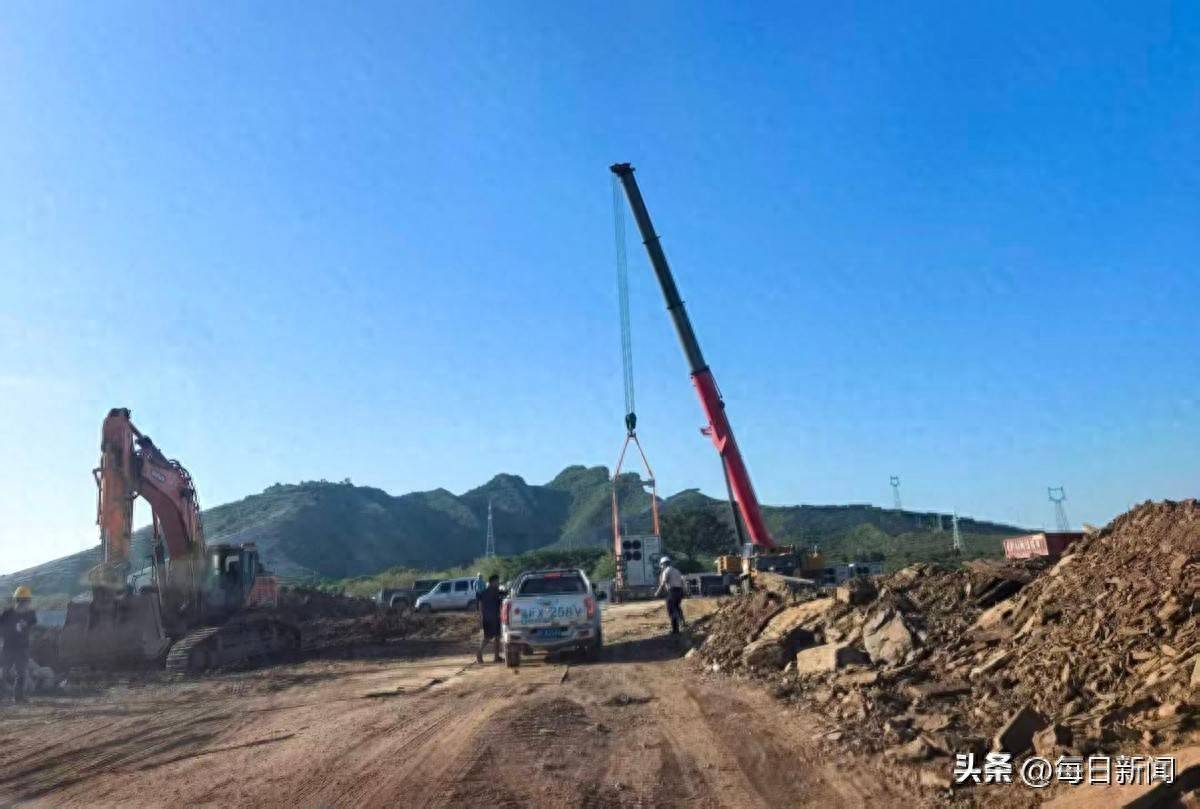

记者在项目位于西唐梅村的施工现场看到,施工已进入实质阶段:场地内已挖出两个篮球场大小的深坑,多台挖掘机持续作业,绿色运输车辆不间断将开挖的土石方运往马路对面的河道内;同时已有储能系统设备通过平板运输车运抵现场,经吊车卸载后整齐摆放在场地上。

文章配图-1

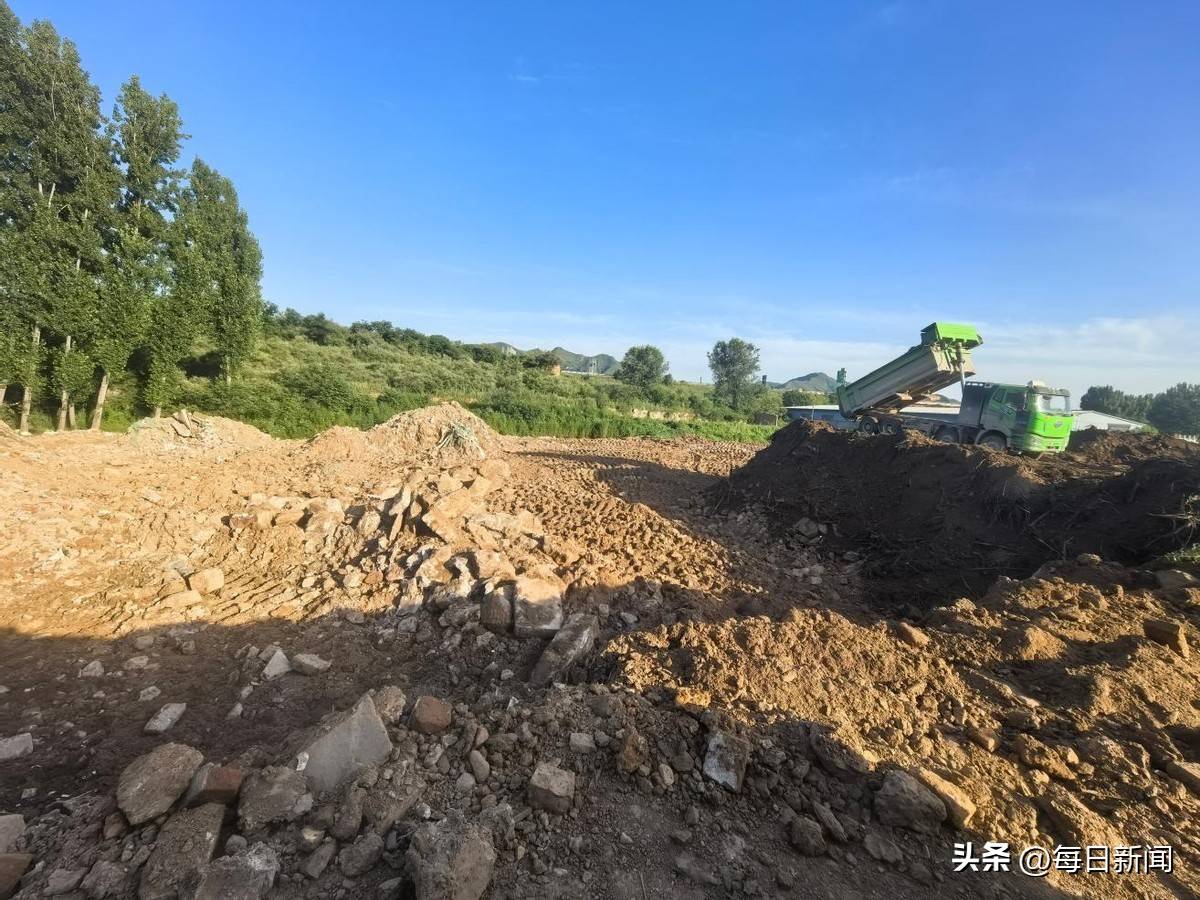

项目现场挖开的大坑

在项目对面的河道区域,挖掘机正在开挖混合着石块、建筑垃圾与泥土的填埋层,并装载至货运车辆外运。记者现场观察到,所有外运车辆的装载高度均高出车斗100余公分,物料随时有掉落风险,且全程未采取任何苫盖措施,行驶过程中尘土飞扬。车辆沿村道驶入县道,最终运往数公里外的唐县白合碎石场。

文章配图-1

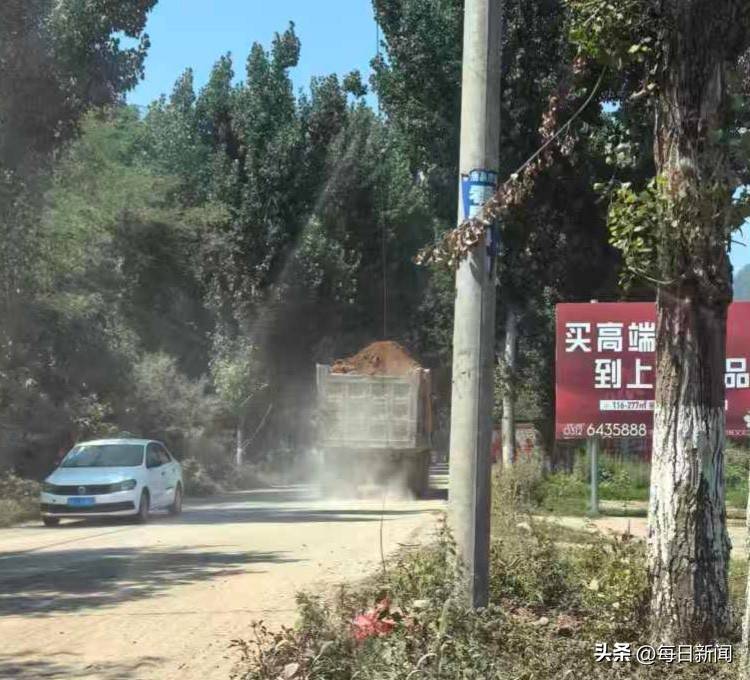

超载和未苫盖的渣土车

自规局确认无土地信息 项目涉嫌未批先建

据西唐梅村村民称,该项目自2025年底开始从村民手中征地,补偿标准为每亩6.5万元,总占地约35亩,大部分土地的征收工作于2026年3—4月完成。

记者就项目用地合法性联系唐县自然资源局核实,该局执法队崔队长带队赶赴项目现场后明确表示,目前系统内查询不到该项目的任何土地信息。

结合现有审批资料梳理,该项目虽已完成立项备案、环评及送出线路核准,但尚未办理建设用地审批、规划许可及施工许可等法定开工必备手续,属于未批先建。

河道清运说法矛盾 临时占地未明确合规性

对于河道内的土石方作业,一名现场负责人称,该处为早年村民拆房填埋的建筑垃圾,因占用部分耕地与建设用地,经白合镇政府批准进行清理,目的是恢复耕地。

文章配图-1

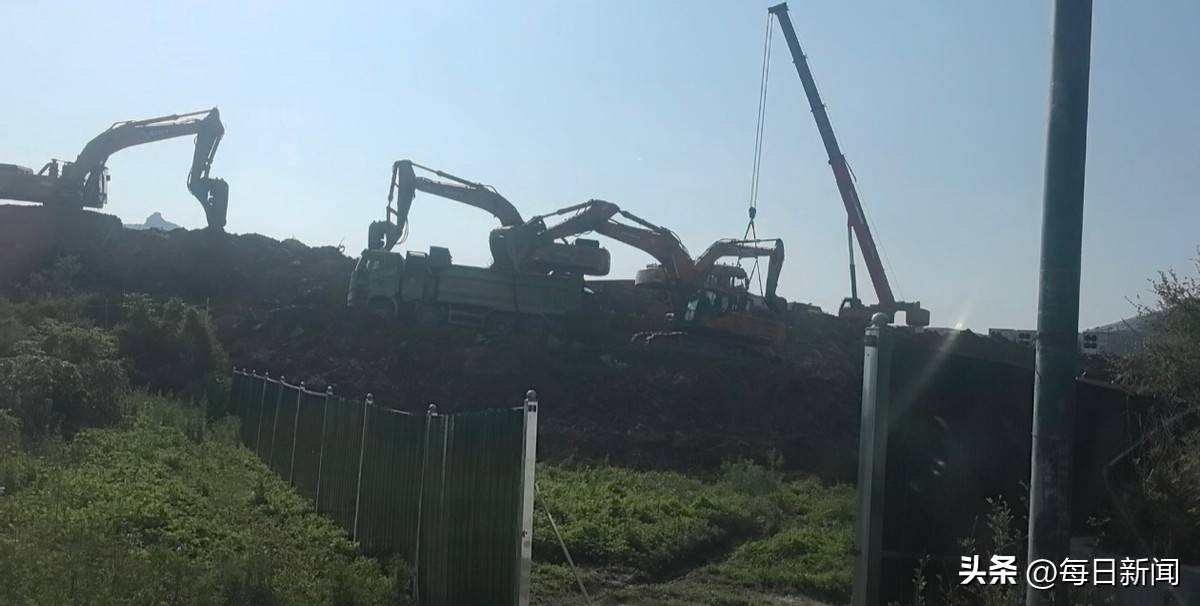

清运和倾倒在同步进行

但对于现场“一边清运建筑垃圾外运、一边又回填项目开挖土石方”的矛盾操作,该负责人又解释称,因储能项目施工需要,临时占用该区域倾倒项目开挖产生的土石方,因此重新进行了回填。

该说法并未解释临时占用河道及相关土地倾倒土石方是否履行了合法审批程序,也未说明后续复耕的具体时限与标准。

属地及监管部门暂未作出处置回应

记者就项目未批先建问题联系属地白合镇人民政府,办公室工作人员经对接分管项目的周主席后表示,周主席外出办事暂无法回应,需记者改日再联系。

唐县自然资源局执法队已现场确认项目无土地审批信息,截至发稿,尚未就该违法行为的后续调查与处置措施作出进一步说明。

2026年6月是第25个全国“安全生产月”,活动主题为“人人讲安全、个个会应急——排查整治风险隐患”。国务院安委会及住建系统此前均同步部署专项行动,明确要求严厉打击未批先建、未验先投违法行为,坚持“隐患等同于事故”。该项目在无合法用地及施工手续的情况下擅自开工,同时伴随运输安全与扬尘污染隐患,其后续整改与监管处置情况仍待观察。(纳税人报 记者 李秋玲)

        【声明:登载此文出于传递更多信息之目的,文章内容仅供参考,不构成投资建议。】
